Lisä- ja muutostyön dokumentointi

Vesihuoltotyömaalla lisä- ja muutostyöt ovat yleisiä: maaperän olosuhteet, rakenteiden kunto tai asiakkaan toiveet voivat poiketa alkuperäisestä suunnitelmasta. Jotta muutokset voidaan hyväksyä, hinnoitella ja toteuttaa läpinäkyvästi, on tärkeää dokumentoida tilanne ennen työn aloittamista, sen aikana ja lopputuloksen jälkeen.

Kuvattavat ja kirjattavat vaiheet:

  1. L&M-työn tarpeen synty
  2. L&M-työn hyväksyntä ja kommentit
  3. Työn toteutus ja valokuvaus
  4. Merkintä työmaapäiväkirjaan

Mitä dokumentoidaan ja miksi:

1. Tarpeen syntyminen – kuva ja muistiinpano

Esim. maakaapelilinja löytyi yllättäen, tai kaivo on eri paikassa kuin suunnitelmassa.

Mitä tehdään Buildiessa:

Esimerkki

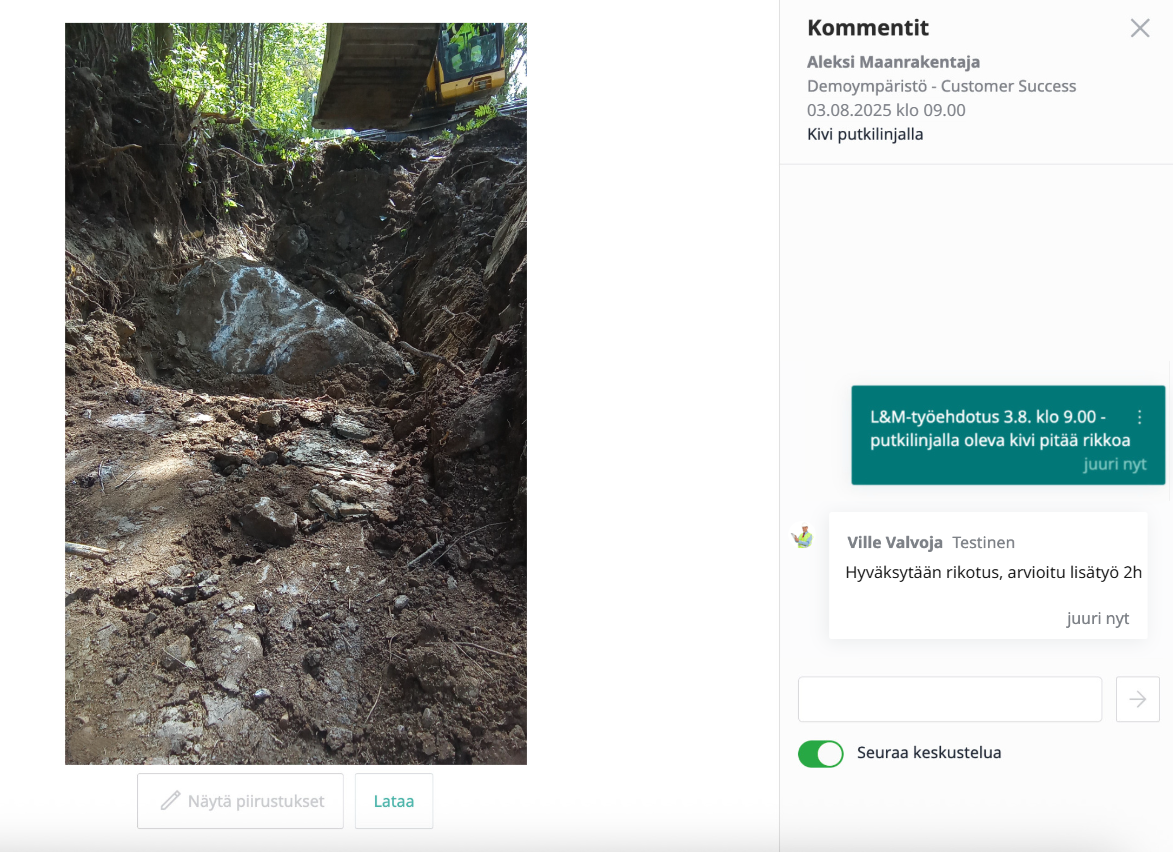

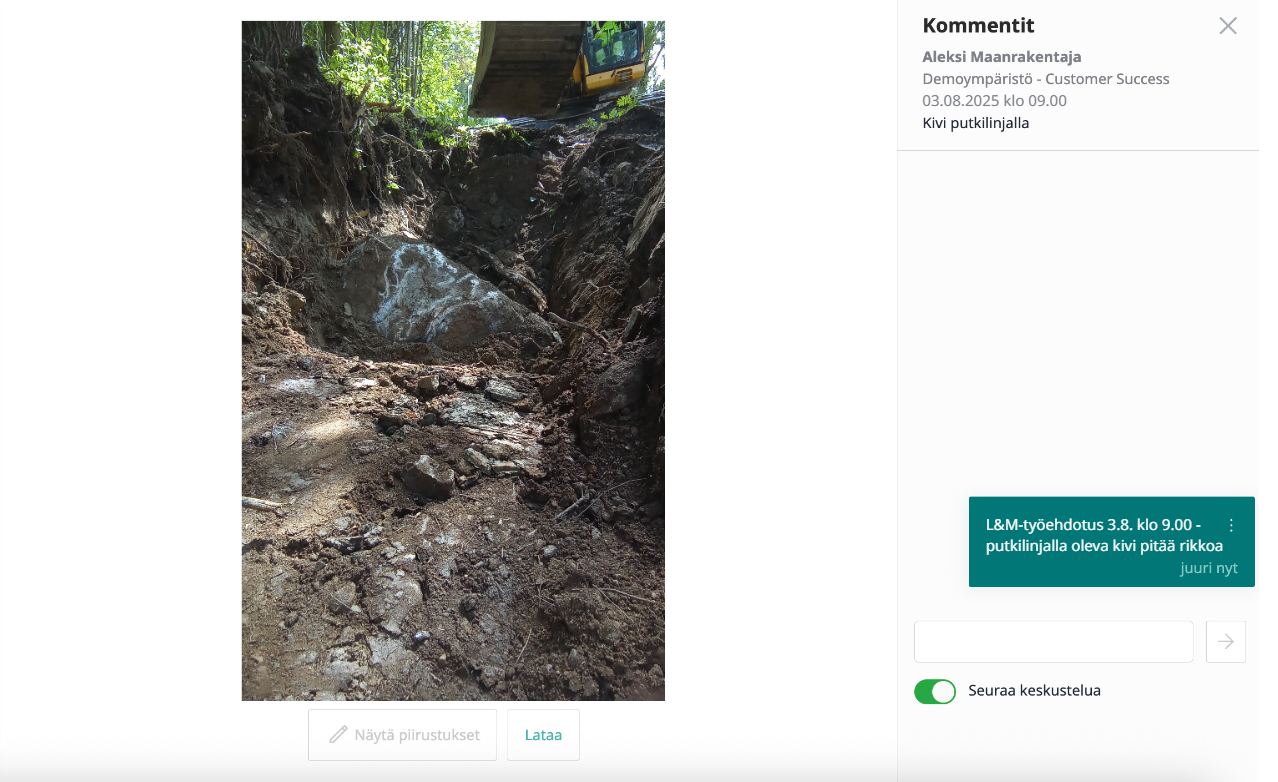

Kivi putkilinjalla
L&M-työehdotus 3.8. klo 9.00 – putkilinjalla oleva kivi pitää rikkoa

Kaikilla on heti näkyvissä mitä tapahtui, missä ja milloin.

2. Hyväksyntä ja keskustelu Buildiessa

Miten Buildie auttaa:

Esimerkki:

Hyväksytään rikotus, arvioitu lisätyö 2h

Kirjallinen jälki hyväksynnästä → myöhemmin ei kiistellä suullisista sopimuksista

3. Työn toteutus ja valokuvaus vaiheittain

Mitä tehdään:

Esimerkkikuvia:

Kivi hajotettu

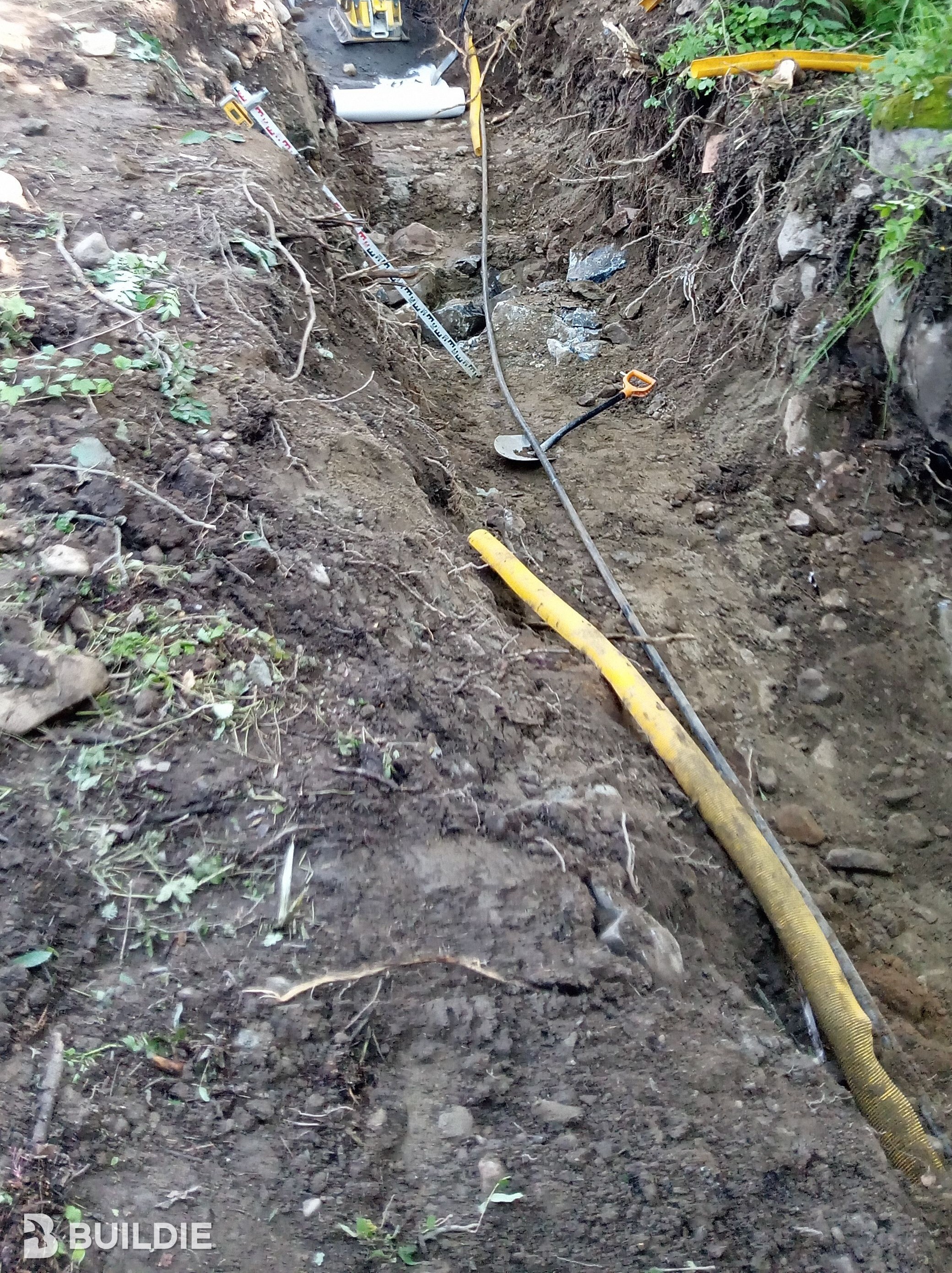

2025_Kehätie_viemärikääntö_Yleiskuvat_kaivannosta-Päivittäin_rakentamissuuntaa_vastaan--09-heinäkuu-2025

Kiven kohta täytetty ja tiivistetty

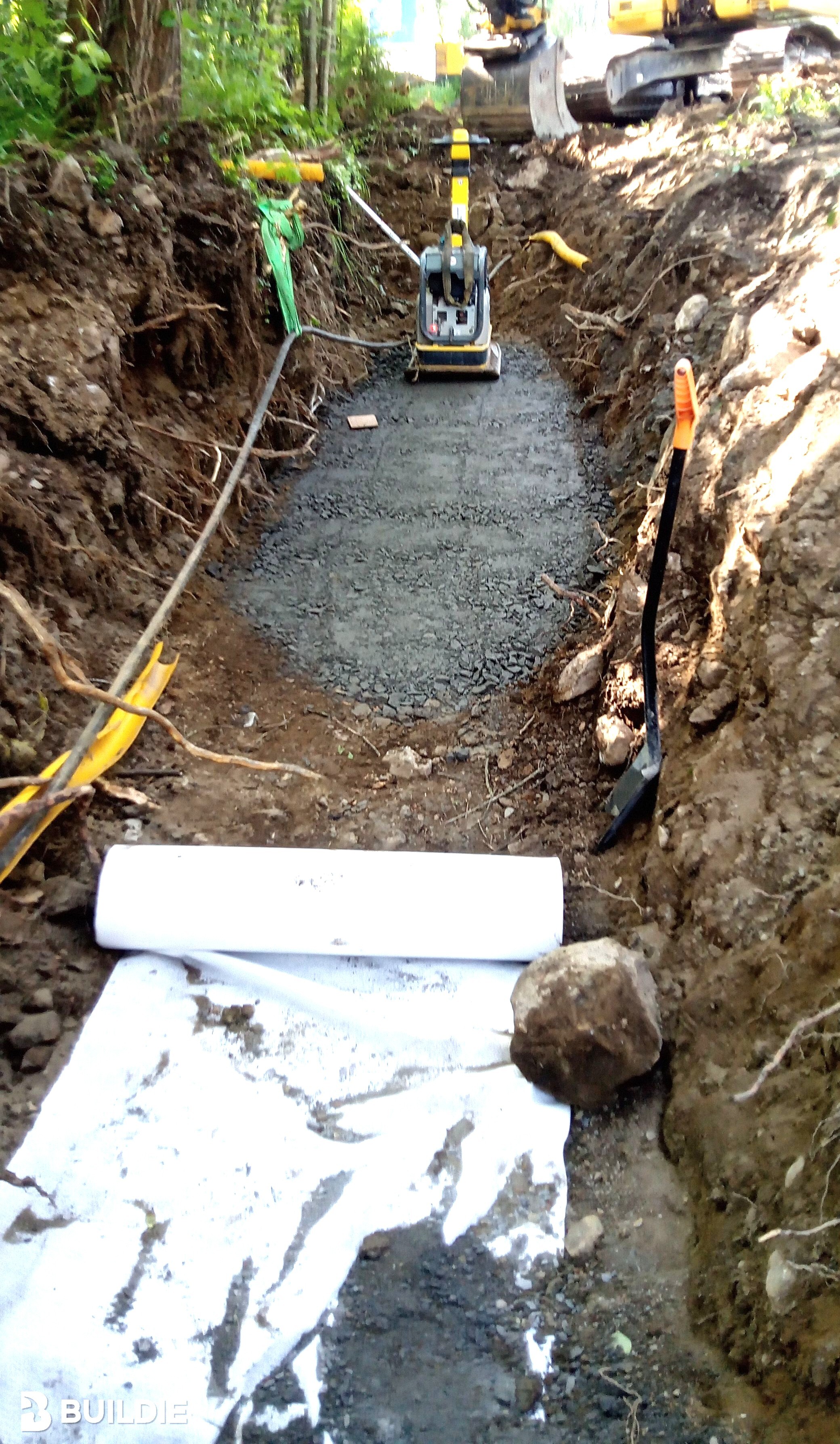

2025_Kehätie_viemärikääntö_Muut_kuvat-Poikkeamat--09-heinäkuu-2025

Putken asennus käynnissä

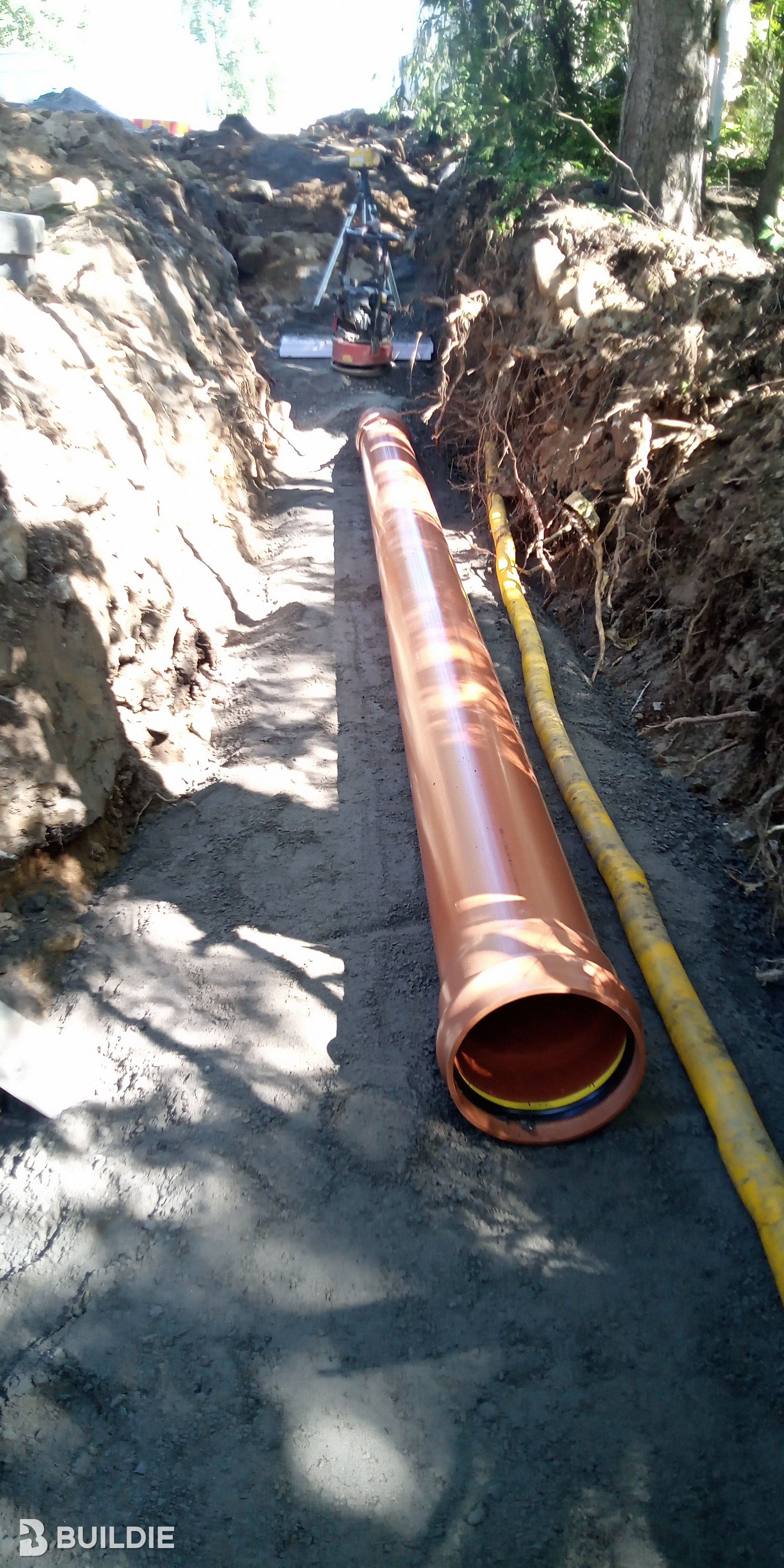

2025_Kehätie_viemärikääntö_JV_315_PVC-Putki_asennettu--09-heinäkuu-2025

Viimeistelytyöt tehty

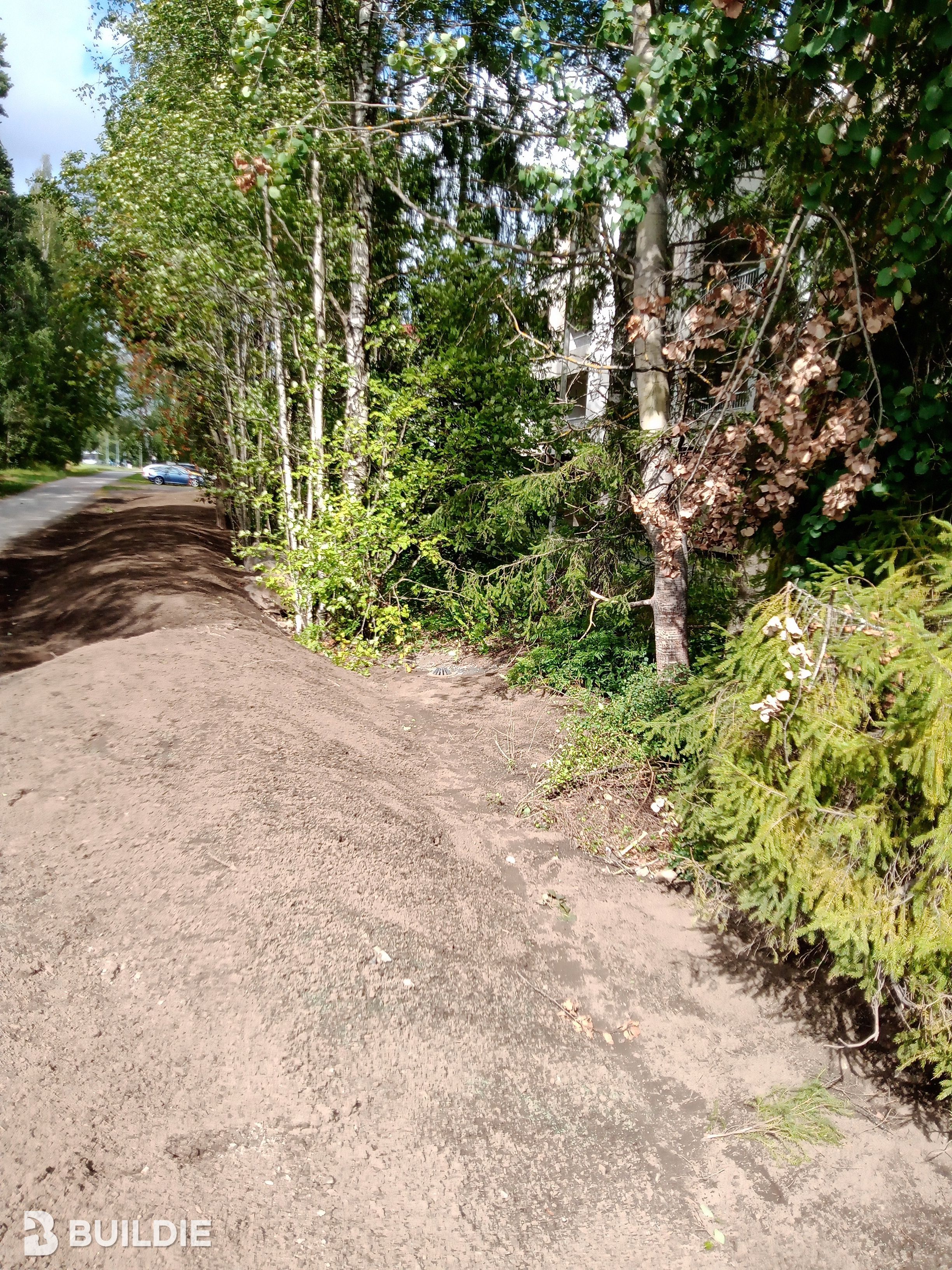

2025_Kehätie_viemärikääntö_Muut_kuvat-Viimeistelyt--06-elokuu-2025

Työ on todennettavissa helposti ja visuaalisesti – eikä tarvita erillistä raporttia

4. Merkintä työmaapäiväkirjaan

Miksi tämä on tärkeää:

Esimerkki:

"3.8.2025 – Lisätyönä suoritettu kiven rikotus putkilinjalta. Hyväksytty valvojan kommentilla Buildiessa klo 10.15. Työ tehtiin klo 11.30–13.45."

Kirjaus toimii laskutuksen perustana ja helpottaa valvontaa

Yhteenveto: miksi dokumentoida L&M-työt Buildiella?
